عملية / تأهيل عدد 16 بوابة علوية وأوناش الموازنة بقناطر إدفيناالمرحلة الثانية

    بيـانـات العمليـة

 الجهة المنفذة : شركة أحمد محمد إمام للهندسة والانشاءات

 مدة العملية    :   ثمانية عشر شهراً

 قيمة العقد    :  12.863  مليون جنية مصرى

 تاريخ البدء المقرر والفعلى :  1/2/2023

 تـاريـخ النهو المقرر: 31/7/2024

تـاريـخ النهو المعدل: 30/1/2025   ( بعد أخذ موافقة السلطة المختصة بدون غرامة تأخير )

تاريخ النهو الفعلي : 23/1/2025

 قيمة ما تم تنفيذه    : 12863 الف جنيه                     بنسبة : 100%

 قيمة المقرر تنفيذه  : 12863  ألف جنيه                       بنسبة :100%

وصــف الاعمــال :

صيانة البوابات العلوية للقنطرة وأوناش الموازنات وعمل طبقة أسفلت جديدة لكوبرى القنطرة وتدعيم المشاية الخلفية.

الأعمال التي تم تنفيذها:

  • تم الانتهاء من مراشمة ودهان وصيانة وإنزال عدد (16) بوابة علوية

  • تم الانتهاء تدعيم وتأهيل المشاية الخلفية

  • تم صيانة ماكينات الديزل الاثنين بونش الموازنات الشرقي وجاري عمل الصيانة لماكينات الونش الغربي.

  • تم مراشمة ودهان أغطية الدروة الأمامية للقنطرة

  • تم مراشمة ودهان وصيانة ونش الموازنات الشرقي وجاري مراشمة ودهان الونش الغربي

  • تم تعديل البوابات العلوية ورفع منسوبها لعدد (30) فتحة

  • تم الانتهاء من مراشمة ودهان البوابات العلوية الاحتياطية

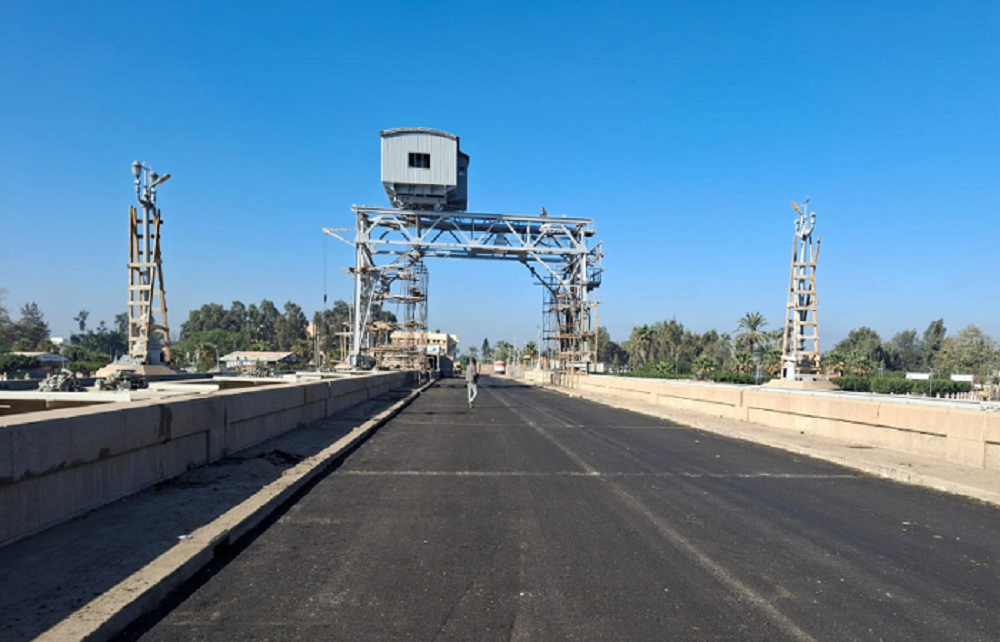

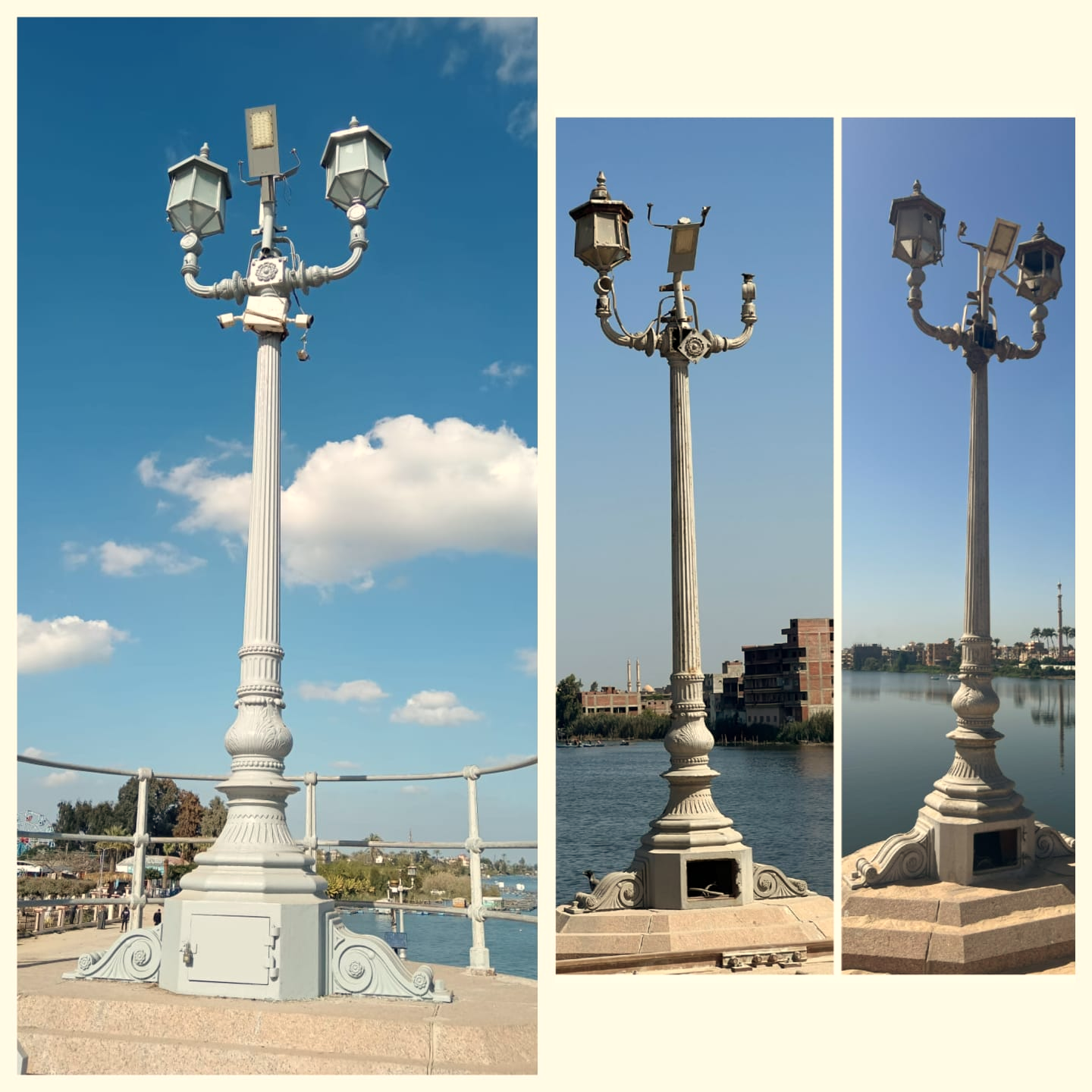

  • تم عمل الصيانة اللازمة لعدد 24 عامود انارة اعلي القناطر

  • تم الانتهاء من رصف طبقة الاسفلت

عملية / تأهيل قنطرة حجز صرد علي ترعة القاصد ك22.800

    بيـانـات العمليـة

الجهة المنفذة : الشرق الأوسط للتجارة والهندسة

مدة العملية    :    عشرة أشهر

 قيمة العقد    :   2.098 مليون جنية مصري

تاريخ البدء الفعلي: 10/2/2025
تـاريـخ النهو المقرر: 9/12/2025

تـاريـخ النهو المعدل: 9/3/2026   ( بعد أخذ موافقة السلطة المختصة بدون غرامة تأخير )

قيمة ما تم تنفيذه    :  2098.235  ألف جنيه                          بنسبة :100 %

قيمة المقرر تنفيذه   : 2098.235  ألف جنيه                          بنسبة :100 %

وصــف الاعمــال:

تأهيل قنطرة قنطرة حجز صرد على ترعة القاصد لضمان سهولة تشغيلها وعمل الموازنات والوفاء بالتصرفات اللازمة دون تعطل.

الأعمال التي تم تنفيذها:

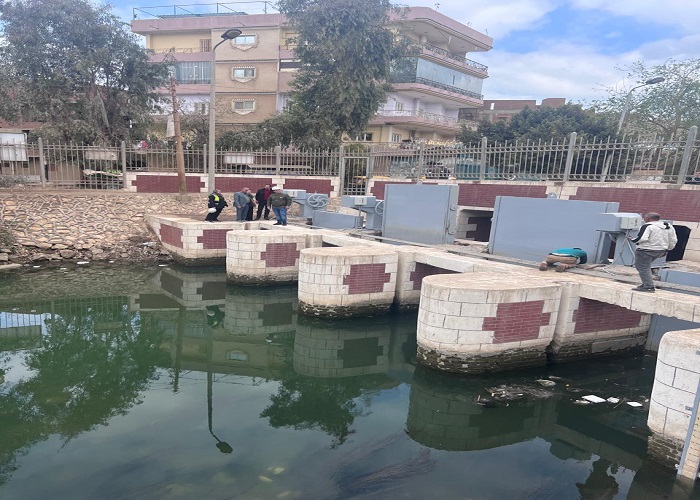

  • تم بناء أحجار دبش جديدة رأسية.

  • تم بناء أحجار دبش جديدة علي المائل.

  • تم ترميم وعمل كحلة لتكاسى الدبش الموجودة أمام وخلف القنطرة.

  • تم عمل بياض تقسيم.

  • تم تصنيع علب التجفيف.

  • تم اعمال المراشمة والدهان للبوابات

  • تم اعمال صيانة اوناش الموازنات
